Yra paprastas principas, pagal kurį verta susikurti sekimo įprotį: blogiausias laikas sužinoti, kad užsakymas vėluoja, yra diena, kai gamykla iš pradžių žadėjo jį užbaigti. Iki to laiko krovinys yra užsakytas, klientams buvo pranešta, o atsargų planai jau sudaromi tokiai datai, kurios nebėra.
Stebėjimas nėra susijęs su daugiau pranešimų siuntimu. Kalbama apie iš anksto susitarimą, kurie kontroliniai punktai bus patvirtinti, kad slydimas antrą savaitę įveiktų antrąją, o ne šeštą savaitę. Gamykloje tikrai pagal grafiką tai lengva. Tas, kuris priešinasi konkretaus etapo patvirtinimui, yra ką nors pasakyti prieš atsirandant bet kokiam delsimui.
Užuot klausę, kada prekės bus išsiųstos, stebėkite pažangą kiekviename etape. Užsakant vandeniui atsparų maišelį reikšmingi kontroliniai taškai yra:

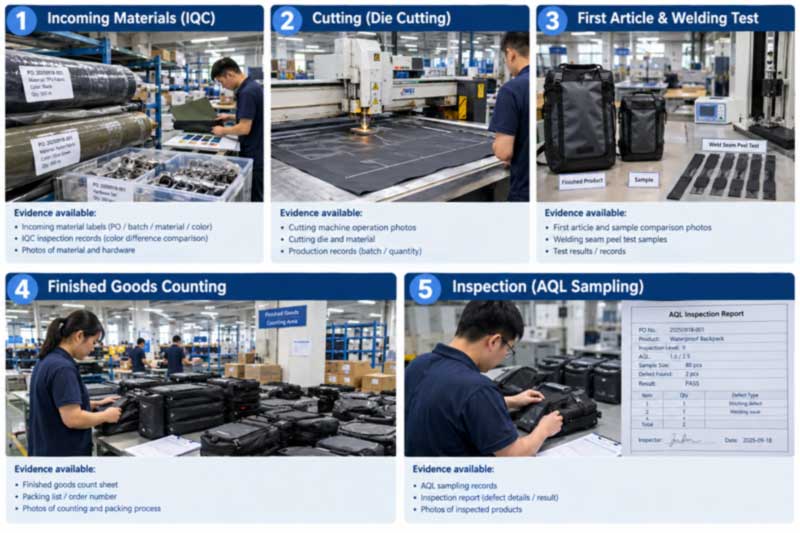

| Gairės | Ką tai patvirtina | Įrodymai prašyti |
|---|---|---|
| Medžiagos atvežtos ir apžiūrėtos | Audinys, užtrauktukai, techninė įranga namuose ir IQC | Rulonų ir aparatūros nuotraukos su užsakymo nuoroda; atspalvio patvirtinimas pagal patvirtintą standartą |
| Pjovimas prasidėjo | Plokštės pjaustomos pagal patvirtintą modelį | Linijinės nuotraukos; patvirtinimas, kad modelio versija atitinka patvirtintą pavyzdį |
| Patvirtintas pirmasis straipsnis | Pirmasis gamybos padalinys atitinka aukso pavyzdį | Nuotraukos arba išsiųstas pirmojo straipsnio vienetas; suvirinimo atlupimo bandymo rezultatas nuo paleidimo pradžios |
| Gamyba baigta | Baigtas kiekis, prieš pakuojant | Skaičiuokite patvirtinimą ir tiesioginius QC įrašus |
| Apžiūra praėjo | Prekės patikrintos pagal sutartą AQL ir testus | Patikrinimo ataskaita – dokumentas, su kuriuo susietas likutinis mokėjimas |
Vardų suteikimas užsakymo patvirtinimo metu, o ne gamybos viduryje, yra tai, kad kiekvienas iš jų turi datą. Tada praleistas etapas tampa matomas iš karto, o ne tyliai įtraukiamas į tvarkaraštį.
Tai yra pats naudingiausias įprotis, kurį gali įsisavinti pirkėjas, ir tai nieko nekainuoja. Palyginti:
Kiti klausimai su ta pačia savybe: kiek agregatų nupjauta, kiek suvirinta, kiek surinkta, kokia data bus paruoštas pirmasis gaminys, kuriai datai rezervuota apžiūra. Neaiškūs klausimai gauna neaiškius atsakymus; konkretūs klausimai atskleidžia problemas pakankamai anksti, kad jas būtų galima išspręsti.
Susijęs signalas, į kurį verta atkreipti dėmesį: atnaujinimai, kurie laikui bėgant tampa ne tokie konkretūs. Tiekėjas, kuris pateikdavo vienetų skaičių ir dabar sako, kad „viskas vyksta pagal savo vėžes“, paprastai susidūrė su problema, kurią bando išspręsti prieš jums pasakydamas. Šis kalbos pokytis dažnai yra ankstyviausias įspėjimas.
Šios kategorijos vėlavimai koncentruojasi nuspėjamose vietose, o žinodami jas sužinosite, ką reikia patikrinti:
Stebėjimas veikia geriau, kai dėl sąlygų susitariama pradžioje. Verta įtraukti į pirkimo užsakymą arba išankstinę sąskaitą:
Norėdami sužinoti, kas vyksta per tas savaites, vandeniui atsparus maišelis juda fiksuota seka:
Visa techninė seka yra pateikta vadovegamybos procesas nuo pjovimo iki RF suvirinimo.
Gamykliniai atnaujinimai yra naudingi, tačiau apie juos pranešama savarankiškai. Kai užsakymas yra didelis arba svarbi data, nepriklausomas patikrinimas paverčia pretenziją faktu – gamybos metu atliekama patikra, kai baigta maždaug 20–30 %, nustatomos esminės problemos, o vykdymą dar galima ištaisyti, o galutinis patikrinimas prieš išsiuntimą patvirtina gatavų prekių buvimą.
Pirkėjai gali bet kurioje vietoje paskirti savo inspektorių arba trečiąją šalį, pvz., SGS ar QIMA. Visą kliento patikrinimo procedūrą – išpakavimą, vakuuminį ištraukimą, 24 valandų statinį poilsį ir oro nuotėkio nustatymą – galima stebėti iki galo. Standartai ir defektų klasifikacijos yra išdėstytosvandeniui atsparios gamybos kokybės kontrolės standartai, ir kaip susitarti dėl apsilankymo vietoje vadove įgamyklos auditai.
Vienas įprotis, kuris atskiria tobulėjančius pirkėjus nuo tų, kurie kartoja tas pačias problemas: trumpa peržiūra po užsakymo, kai prekės jau išsiųstos. Eikite laiko juostos etapą po etapo ir paklauskite, kur kilo problemų, kokia buvo pagrindinė priežastis, ar tai buvo veiksmingas ir kaip kitą kartą būtų galima to visiškai išvengti.
Pakartotinėje programoje tai įvedama tiesiai į kitą užsakymą – komponentas, dėl kurio vėluojama, užsakomas anksčiau, specifikacijos dviprasmiškumas, dėl kurio buvo atliktas pertvarkymas, įrašomas į standartinį paketą, o grafikas koreguojamas, kad atspindėtų tai, kas iš tikrųjų atsitiko, o ne tai, kas buvo planuota. Penktojo užsakymo laikymasis taip pat geras, kaip ir pirmasis, aprašytas vadovepertvarkykite nuoseklumą.
„Sealock“ („YiFuLong Outdoor Gear Co., Ltd.“) gamina vandeniui atsparius maišus daugiau nei 20 metų ir gamina tarptautiniams lauko prekių ženklams, įskaitant OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS ir West Marine.
Suskirstyta pagal kategoriją, o ne pagal prioritetą:
| Vaizdas | Modelis | Kategorija | Medžiaga | Įvertinimas | Produkto puslapis |
|---|---|---|---|---|---|
|
SL-D002 | Sauso maišelis, 5-63L | 500D PVC | IPX7 | Žiūrėti |
|
SL-C594 | Dufelis, 55L | 500D PVC | IPX7 | Žiūrėti |
|
SL-E119 | Kuprinė, 20L | Katijoninis TPU kompozitas | IPX8 | Žiūrėti |
|
SL-C619 | Motociklas, 35 / 50L | 500D PVC | IPX6 | Žiūrėti |
|
SL-K089-A | Dviračio rėmo krepšys | 600D TPU | Įvertinta pagal orą | Žiūrėti |
|
SL-E868A | Žvejybos stropas, 12L | 840D TPU | IPX8 | Žiūrėti |
Visos kategorijos yra žemiauvandeniui atsparūs maišeliai, sausos kuprinės, irsausi maišeliai.
Kl.: Kaip dažnai turėtume prašyti atnaujinimų gamybos metu?
A: Užuot dėl dažnumo, susitarkite dėl kontrolinių punktų. Medžiagos namuose, pjaustymas pradėtas, pirmasis gaminys patvirtintas, gamyba baigta, patikrinimas atliktas – penki patvirtinimai su pridėtomis datomis pranoksta savaitinius el. laiškus, kuriuose teiraujamasi, kaip sekasi, ir pasirodo, kad tai įvyksta, o ne pabaigoje.
Kl.: Mūsų tiekėjas sako, kad viskas vyksta pagal savo vėžes, bet nepateikia jokios informacijos. Ar tai problema?
A: Verta ištirti. Teiraukitės skaičiaus, o ne būsenos – kiek procentų medžiagų patvirtinta, kiek vienetų iškirpta, kokia data yra paruoštas pirmasis straipsnis. Atnaujinimai, kurie laikui bėgant tampa ne tokie konkretūs, dažnai yra ankstyviausias galimas įspėjimas, kad grafikas paslydo.
Kl.: Dėl ko dažniausiai vėluoja užsakymas dėl krepšio?
A: Pirmiausia reikia paruošti medžiagas – pritaikyti dažai ir specializuoti užtrauktukai turi savo pristatymo laiką. Tada pavėluotos specifikacijos pasikeičia, o tai verčia sustabdyti arba pertvarkyti, įrankius naujoms formoms, atostogų išjungimus ir planavimą, o ne pajėgumą. Dauguma jų yra matomi anksti, jei etapai yra patvirtinami.
Kl .: Ar galime patikrinti gamybos metu, o ne tik prieš išsiuntimą?
A: Taip, ir verta užsakyti didelius arba svarbius užsakymus. Patikrinimas, kai baigta maždaug 20–30 %, nustato esmines problemas, o paleidimą dar galima ištaisyti; tada patikrinimas prieš išsiuntimą patikrina gatavas prekes. Pirkėjo paskirti arba trečiosios šalies inspektoriai priimami bet kurioje vietoje.
Kl .: Kaip apsaugoti paleidimą, kurio data yra svarbi?
A. Pervežimo, tikrinimo ir gamybos metu peržiūrėkite atgalinę datą, tada pridėkite buferį ir pasidalykite paleidimo data užklausoje, kad tvarkaraštis būtų sudarytas pagal jį. Jei delsimas kainuoja, susitarkite dėl teisių gynimo priemonės užsakyme, o ne pasikliaukite geranoriškumu.
Kl .: Ar 30/70 mokėjimo struktūra mus apsaugo?
A: Tai daroma, kai likutis yra susietas su praeitu patikrinimu prieš išsiuntimą, o ne su pažadu. Šis vienintelis terminas suteikia patikrai komercinę galią – jokios ataskaitos, jokios balanso, prekės lieka gamykloje, kol bus baigtas perdirbimas ir bus atlikta tolesnė patikra.
Atsiųskite reikiamą datą kartu su kiekiu ir specifikacijomis, o mes suplanuosime gamybos ir tikrinimo etapus, o ne atskirai nurodysime pristatymo laiką –pateikti užklausą. „Sealock“ atsako į viešųjų pirkimų užklausas per 24 valandas ir gamina iš Dongguano, Kinijos arba Hošimino, Vietnamo.
